當?shù)貢r間4月10日,西非正午的陽光灑在跨幾內亞鐵路馬瑞巴亞港至穆薩亞區間DK9處施工現場,與閃爍的焊花共同交織出一片熱火朝天的繁忙景象。

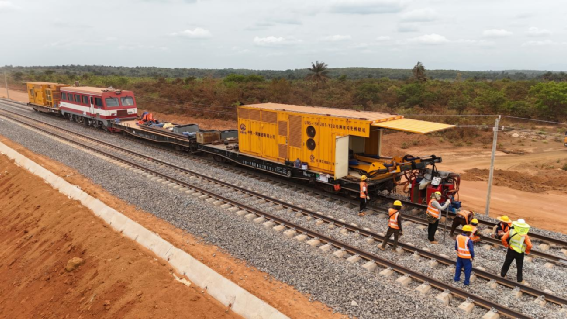

長軌焊接施工現場
跨幾內亞鐵路是由西芒杜贏聯盟控股(WCH)、寶武資源與力拓Simfer等股東共同投資,跨幾內亞公司(CTG)運營籌備團隊支持建設的世界級西芒杜鐵礦規模化開采、海鐵聯運的重要配套工程。目前,由中鐵一局承建的跨幾內亞鐵路MXTJ-01標首個區間長軌焊接與應力放散施工正在有序推進。

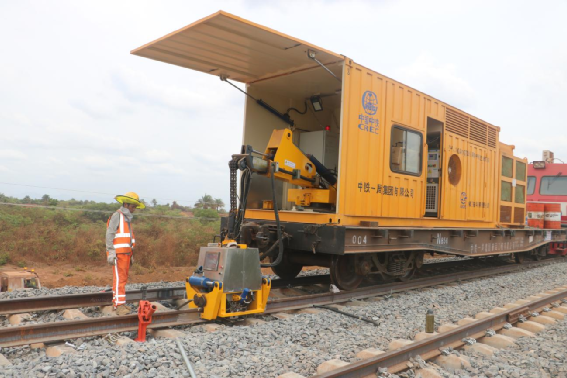

移動式鋼軌中頻正火機正火作業
中鐵一局MXTJ-01標鋪架工程承接標段內T梁預制及架設1708孔、正線鋪軌289.185公里、站線鋪軌61.058公里的施工任務,共需焊接約25600個焊頭,其中基地焊軌線承擔約21600個焊頭,現場長軌焊接承擔約4000個焊頭。自4月3日跨幾內亞鐵路進入長軌焊接與應力放散施工階段以來,在贏聯盟西芒杜鐵路公司精心組織下,項目部克服交叉施工組織復雜、有砟線路工序繁瑣、語言不通、高溫酷暑等難題,深入開展“決勝鋪軌保開通”勞動競賽活動,中幾雙方攜手合作,科學規劃、高效組織,加快長軌鋪設、線路卸砟和機械養護,為全力推進長軌焊接與應力放散施工創造了有利條件。
現場經過施工人員對長鋼軌焊接頭進行除銹、焊接、正火、打磨和探傷等一系列復雜工序后,一根根300米長鋼軌經過單元焊接變?yōu)?.8公里的單元軌,再經過應力放散及鎖定焊變成無縫線路,不斷向前延伸。
鋼軌打磨作業
中鐵一局MXTJ-01標項目負責人曹德志介紹說:“自然鎖定軌溫要在35℃至45℃之間才可以進行應力放散施工,由于當?shù)販夭钶^大,白天軌溫過高達不到放散條件,為確保軌道質量和線路一次成型,現場工人采取白天單元焊,夜間放散和鎖定焊的模式進行雙班施工作業。項目部建設了非洲首條智能化焊軌生產線,將25米標準軌焊接成300米長鋼軌,進行機械化鋪設后再采用移動閃光焊軌機組現場焊接,提高了作業效率和施工質量?!?/span>
“鋼軌連接頭經過閃光焊接后,需要進行正火處理,通過900度高溫的再次加熱,細化鋼材內部晶粒,確保焊頭更接近鋼軌原材,其精度標準達到了零誤差。”中鐵一局MXTJ-01標項目焊軌技術負責人姬永強介紹道。
為全面提高焊軌施工效率和安全管理水平,公司投入使用了UN5-150ZB1公鐵兩用移動閃光焊軌機、ZH120AJ1移動式鋼軌中頻正火機、焊頭數控精磨機等先進自動化工裝設備和新技術,實現了焊軌施工智能化、信息化、專業化和綠色化,大幅提升了軌道質量,確保后期線路運行的平穩性。
截至目前,跨幾內亞鐵路馬瑞巴亞港至穆薩亞段已完成長軌焊接和應力放散8.68公里,正在以每天放散1.8公里至3.6公里的速度向前推進,預計5月底前完成首個區間長軌焊接和應力放散施工、9月底完成標段內全部長軌焊接和應力放散施工任務,屆時將全面進入線路精搗和靜態驗收階段。
來源:中鐵一局新運公司
